急速冷凍機を「凍結が終わった後も入れっぱなし」にして冷凍保管庫の代わりに使うのは、電気代の面でも品質の面でも損になります。急速冷凍機は短時間で食品を凍らせるために大きな電力を使う設備で、凍結が済んだ食品を入れたまま運転を続けても、保管庫より高い電気代がかかるうえ、霜付き・乾燥(冷凍焼け)・次のロットが入れられない作業滞留まで重なります。電気代の判断軸になるのは、定格(kW)だけではなく、投入温度・稼働時間・霜取り(デフロスト)の頻度・保管庫への移し替え動線・ピーク運用までを含めた「実運用ベースのコスト」と、入れっぱなしによる目減り(歩留まり低下)を合わせた総コストです。この記事では、入れっぱなしで実際に何が無駄になるのか、電気代の概算の出し方、品質を守りながら電気代を抑える運用設計を、食品工場・厨房責任者・設備担当・経営者向けに解説します。
Contents
結論:急速冷凍機の入れっぱなしは電気代の無駄。凍結完了後は保管庫へ移す
急速冷凍機の入れっぱなし運用について、先に押さえておきたい要点は次の6つです。
- 入れっぱなしは電気代の無駄になる:急速冷凍機は短時間で凍らせるために大きな電力を使う設備で、凍結後も入れたまま運転を続けると、同じ食品を冷凍保管庫で保つより電気代が高くなる。凍結が完了したら保管庫へ移すのが基本
- 無駄なのは電気代だけではない:入れっぱなしにすると庫内で乾燥が進んで目減り(歩留まり低下)が起き、扉開閉や着霜でデフロストが増え、その間は次のロットを凍結できず作業が止まる。電気代・品質・処理能力の3つが同時に損なわれる
- 電気代は計算式で概算できる:電気代は「消費電力(kW)×稼働時間(h)×稼働日数×電力単価(円/kWh)」で概算できる。サーモスタット制御のため実際の消費電力は定格の60〜80%程度で動く
- 機種クラスで月額の目安が変わる:低圧30円/kWhを前提にすると、小型1〜3kWで月約3,800〜11,500円、2ドア縦型5〜7kWで月約19,200〜26,900円、ラックインフリーザーで15〜25kWで月約57,600〜96,000円が一つの目安。詳しい内訳は電気代の専門記事で確認できる
- 電気代を動かすのはデフロスト・設定温度・投入温度・扉開閉:同じ機種でも、霜取りの回数、設定温度の下げすぎ、熱いまま投入する運用、扉の開けっぱなしで消費電力は大きく変わる。入れっぱなしはこれらをまとめて悪化させる
- 電気代を抑えながら品質を守るなら3Dフリーザー:着霜を抑えてデフロストの回数と時間を減らし、高湿度で食品全体を均一に凍らせるので設定温度を必要以上に下げずに品質を守れる。3Dフリーザーは従来のエアブラスト式比でランニングコストを約30%削減でき、インバーター制御で凍結が進んで負荷が下がった局面の消費電力も抑えられる
電気代の正確な金額は、契約電力・電力単価・運転条件で変わります。自社の条件での試算は、機種別の月額目安をまとめた業務用急速冷凍機の電気代を起点にし、最終的な単価や契約はメーカーと電力会社へ確認するのが確実です。

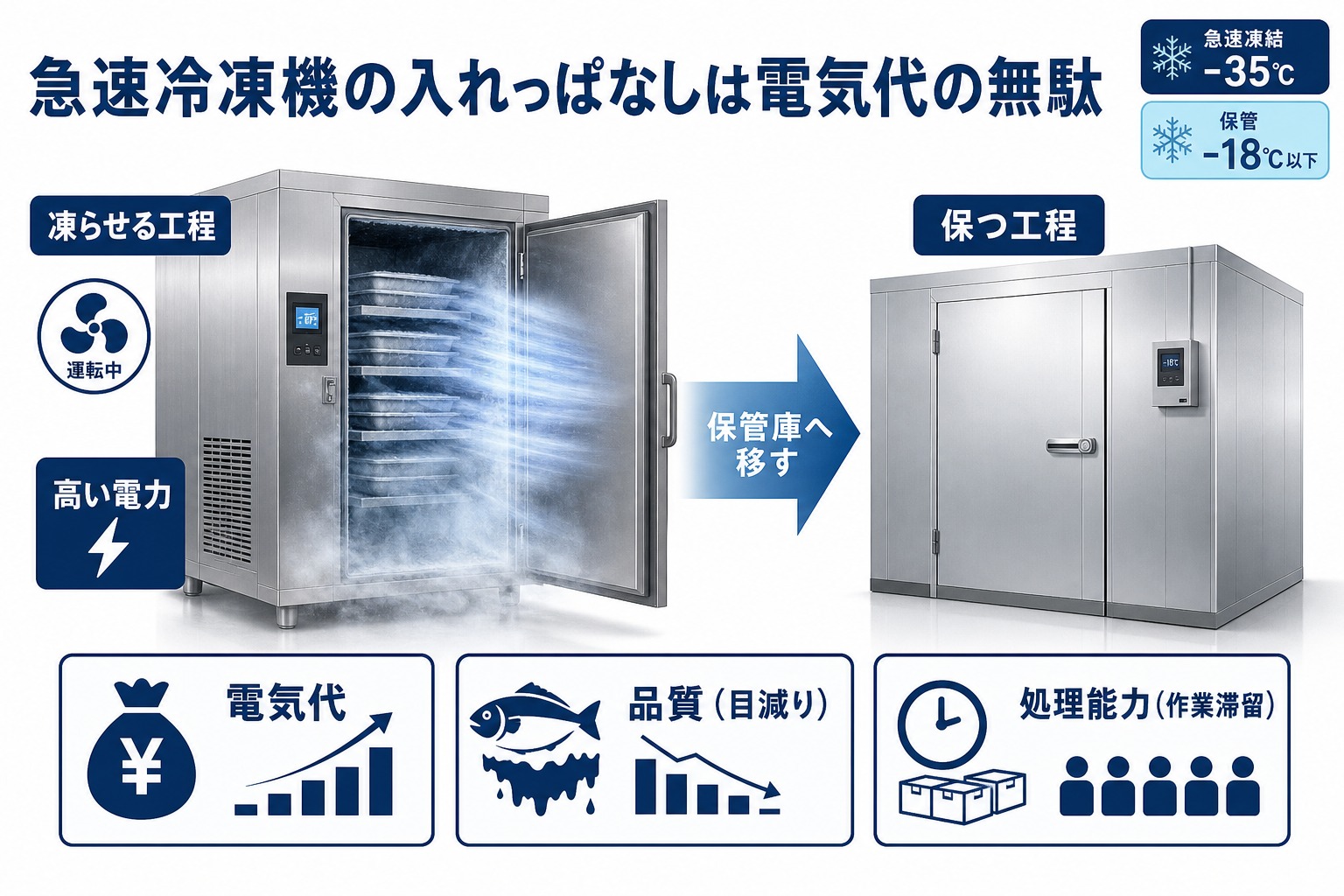

なぜ急速冷凍機の入れっぱなしは電気代の無駄になるのか

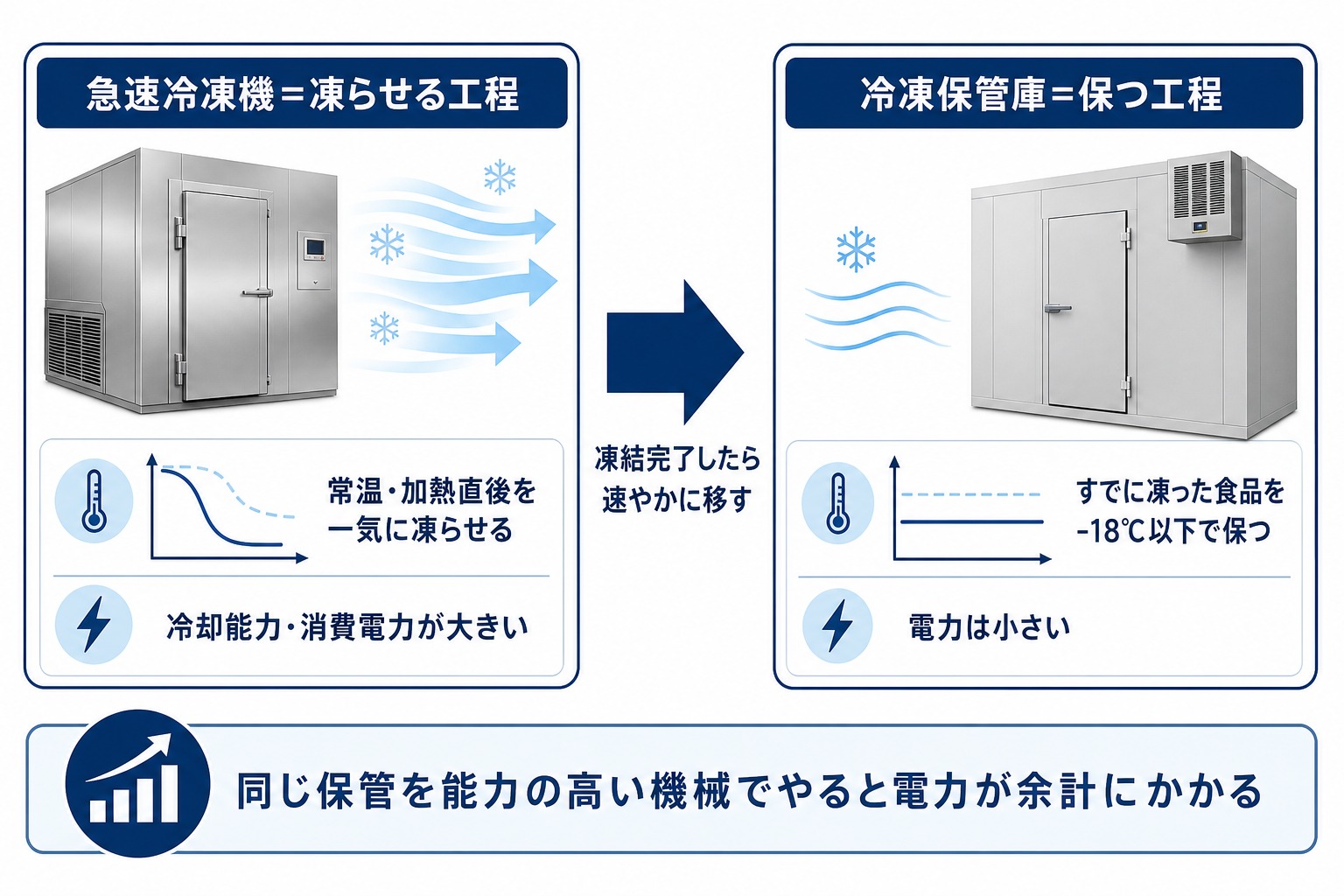

急速冷凍機は、食品の中心温度を短時間で一気に下げるために設計された設備です。冷凍保管庫が「すでに凍っている食品を-18℃前後で保つ」のに対し、急速冷凍機は「常温や加熱直後の食品を一気に凍らせる」ため、必要な冷却能力も消費電力も保管庫より大きくなります。
凍結が完了した食品をそのまま庫内に置き続けると、この大きな能力を保管のためだけに使い続けることになります。同じ食品を-18℃で保つだけなら冷凍保管庫で足りるところを、能力の高い急速冷凍機で保つわけですから、電気代はその分だけ余計にかかります。これが「入れっぱなし=電気代の無駄」の中身です。
無駄になるのは電気代だけではありません。入れっぱなしには次の損失が同時に重なります。
- 目減り(歩留まり低下):庫内に長く置くほど表面から水分が抜け、乾燥・冷凍焼けが進みます。重量が減れば、そのまま売り物の目減りになります
- 霜付きとデフロスト増:長時間運転と扉の開け閉めで熱交換器に霜が付き、霜取り(デフロスト)の回数と時間が増えます。デフロスト中は庫内温度が上がり、消費電力も品質も悪化します
- 作業滞留:急速冷凍機が保管庫として埋まっていると、次のロットを凍結できません。仕込みが止まり、処理能力そのものが落ちます

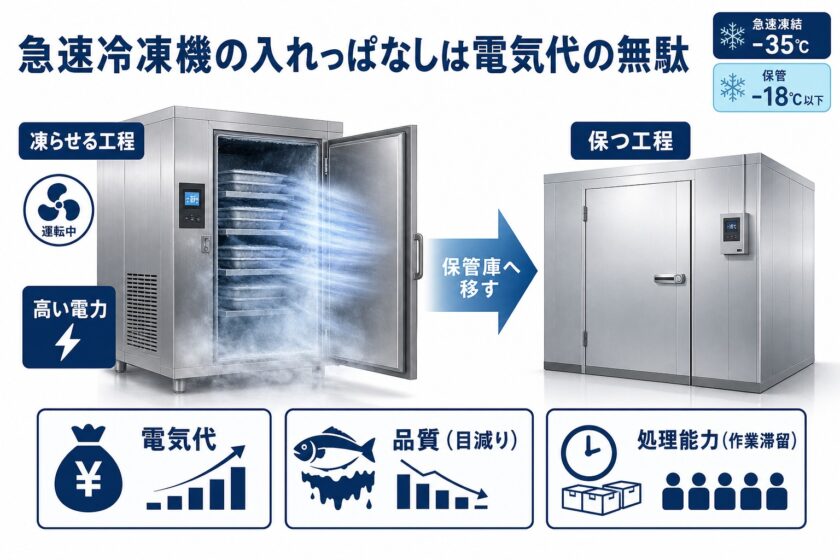

つまり入れっぱなしは、保管庫より高い電気代を払いながら、目減りとデフロスト増まで上乗せで抱える運用です。凍結が完了したら速やかに冷凍保管庫へ移し、急速冷凍機は「凍らせる工程」専用に使うのが、コストと品質の両面で合理的です。
急速冷凍機の電気代の概算の出し方と機種別の月額目安

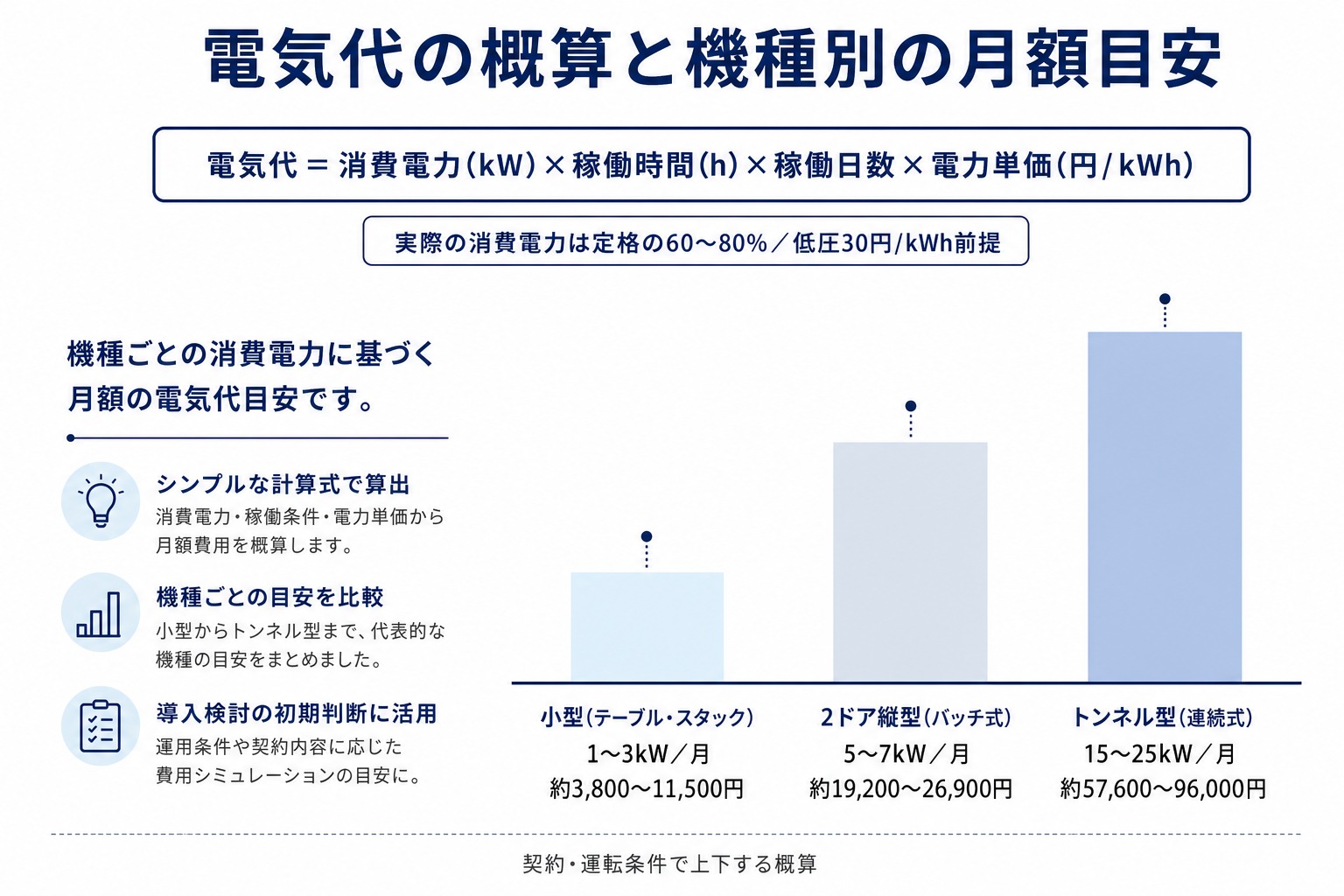

入れっぱなしを避ける判断をするには、まず自社の急速冷凍機がどれくらいの電気代で動いているかを概算でつかむのが早道です。電気代は次の式で概算できます。
`電気代(円) = 消費電力(kW) × 稼働時間(h) × 稼働日数 × 電力単価(円/kWh)`
ここで重要なのは、カタログの定格(kW)がそのまま毎時の消費電力にはならない点です。急速冷凍機はサーモスタット制御で、庫内が設定温度に近づくと圧縮機の負荷が下がるため、実際の消費電力は定格の60〜80%程度で動きます。概算では、定格にこの係数を掛けて見込むと実態に近づきます。
機種クラス別の月額の目安は次のとおりです。前提は「低圧30円/kWh、1日8時間×月20日(月160時間)稼働、消費電力は定格×0.8」で置いた概算で、稼働時間・ロード率・単価が変われば金額も上下します。自社の稼働時間と契約単価に置き換えれば、上の概算式でそのまま再計算できます。
| 機種クラス | 消費電力の目安 | 月額電気代の目安 |
|---|---|---|
| 小型(テーブル・スタックタイプ) | 1〜3kW | 約3,800〜11,500円 |
| 2ドア縦型(バッチ式) | 5〜7kW | 約19,200〜26,900円 |
| ラックインフリーザー | 15〜25kW | 約57,600〜96,000円 |
この目安はあくまで概算です。契約電力、低圧か高圧か、稼働パターン、デフロストの設定で実際の金額は変わります。機種別の内訳、低圧と高圧の単価差、削減のコツは業務用急速冷凍機の電気代で詳しく確認でき、電気代だけでなく歩留まりや食品ロスまで含めた総コストの考え方はランニングコストと品質を両立する急速冷凍機の選び方で整理できます。正確な単価と契約はメーカーと電力会社へ確認します。
急速冷凍機の電気代を動かす5つのドライバー

同じ機種でも、運用次第で電気代は大きく変わります。入れっぱなしは、次のドライバーをまとめて悪化させる運用です。逆に言えば、ここを一つずつ整えれば電気代は下げられます。
| ドライバー | 電気代への効き方 | 入れっぱなし運用で起きること |
|---|---|---|
| デフロスト(霜取り)の頻度・時間 | 霜が付くほど熱交換の効率が落ち、デフロストが増えて消費電力が上がる | 長時間運転と扉開閉で着霜が進み、デフロストが増える |
| 設定温度 | 必要以上に庫内温度を下げると消費電力が増える | 保管目的で長く運転し、低い設定温度を保ち続ける |
| 投入温度 | 熱いまま入れるほど冷やす仕事が増え、消費電力が上がる | 凍結後も置き続け、扉開閉で庫内温度が上がる分を冷やし直す |
| 扉開閉・庫内の出し入れ | 開けるたびに外気と湿気が入り、霜と消費電力が増える | 保管庫代わりに使うため出し入れが増える |
| ピーク運用・契約電力(デマンド) | 同時に高負荷をかけるほど契約電力(デマンド)が上がり、基本料金に響く | 凍結と保管が重なり、ピーク時の負荷が読みにくくなる |
このうち投入温度については、加熱後の食品を熱いまま長時間放置してから入れるのも、急速冷凍機を熱いまま占有するのも、どちらも電力と品質を損ないます。加熱後に急速冷却してから保管・冷凍へ進めるクックチル・クックフリーズの工程設計はクックチルの工程設計とクックフリーズの工程設計で確認できます。デマンド(契約電力)は基本料金に直結するため、ピークが重ならない運転計画を組むことも、年間の電気代に効きます。
入れっぱなしをやめるための運用設計:凍結完了後の動線を決める

入れっぱなしをなくす要点は、「凍結が完了したら、いつ・誰が・どこへ移すか」という動線を工程に組み込むことです。これが決まっていないと、急速冷凍機が保管庫代わりに埋まり続け、電気代と作業滞留が常態化します。

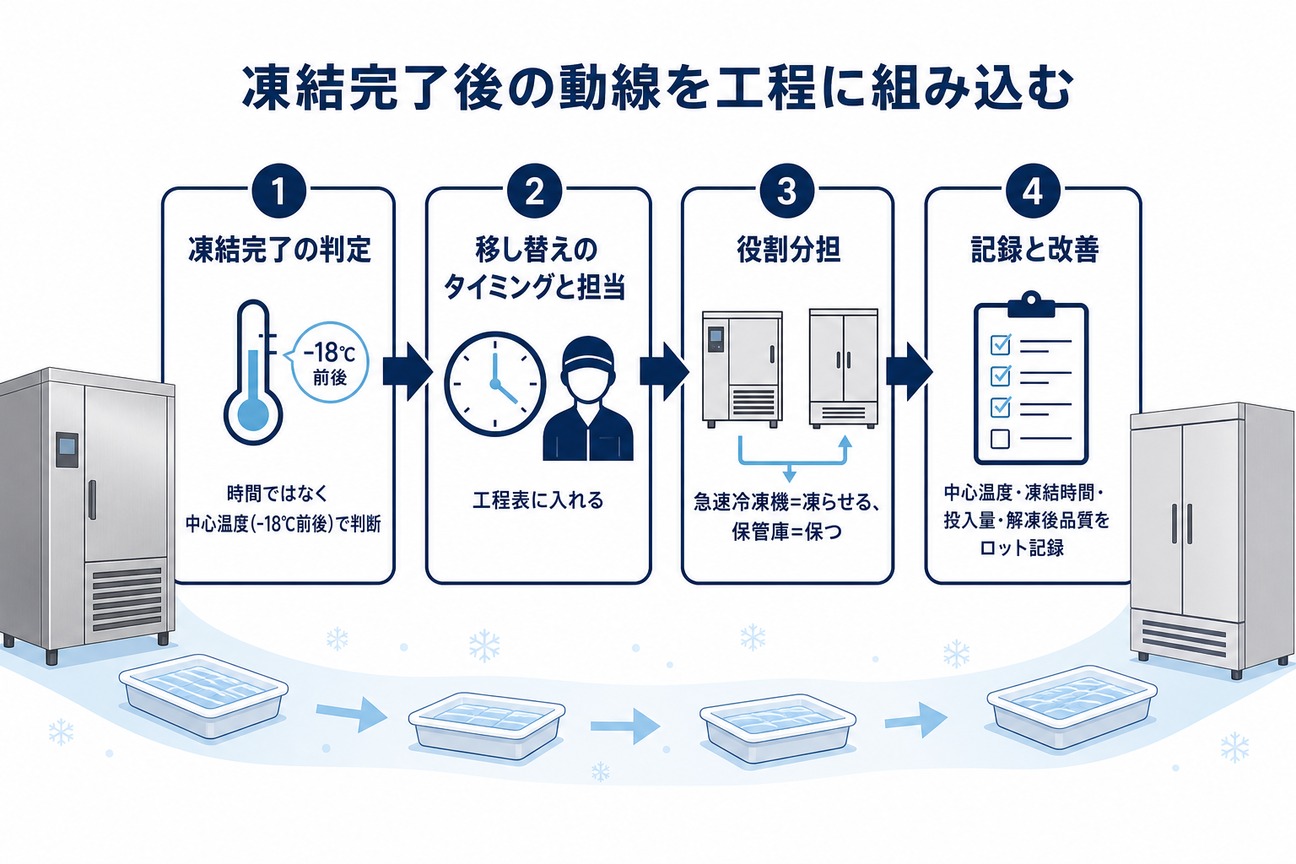

設計するのは、次の4点です。
- 凍結完了の判定:中心温度が目標(-18℃前後など、商品ごとの基準)に達したかを基準にし、時間ではなく温度で完了を判断します。投入温度・サイズ・包装・トレー段数で到達時間は変わるため、商品ごとに目安時間を把握しておきます
- 移し替えのタイミングと担当:完了した食品を冷凍保管庫へ移す作業を、誰がいつ行うかを工程表に入れます。移し替えが属人的だと、忙しい時間帯に入れっぱなしが起きます
- 保管庫との役割分担:急速冷凍機は「凍らせる工程」専用、冷凍保管庫は「保つ工程」専用と役割を分けます。保管庫の容量が足りずに急速冷凍機へ逃がしているなら、保管能力の見直しが先です
- 記録と改善:中心温度・凍結時間・投入量・解凍後品質をロットごとに残すと、入れっぱなしによる品質差や、処理量を増やすときの判断材料になります。取引先への説明や設備更新の検討にも使えます
凍結完了後の動線が決まれば、急速冷凍機は本来の能力を凍結だけに使え、保管は電気代の安い保管庫が担います。とくにここで効くのが処理能力です。庫内が保管で埋まらなくなるため次のロットをすぐ投入でき、仕込みの滞留が解けます。電気代の節約と品質維持は、この動線設計に自然について回ります。
入れっぱなしによる目減りは「気づきにくいコスト」として投資判断に効く

入れっぱなしの損失で見落としやすいのが、電気代の請求書には直接出てこない目減り(歩留まり低下)です。庫内に長く置くほど食品の表面から水分が抜け、乾燥と冷凍焼けが進みます。重量が減ればそのまま売り物の目減りになり、見た目が落ちればクレームや返品の原因にもなります。
この目減りは、電気代のように毎月の請求書で目に見えるわけではないため、気づきにくいコストとして採算をじわじわ削ります。たとえば歩留まりが数%落ちるだけでも、扱う量が多い工場では年間で大きな金額になります。電気代の削減だけに注目して目減りを放置すると、総コストでは損をします。
設備の投資判断では、本体価格や電気代の単体ではなく、電気代・目減り(歩留まり)・消耗品・デフロストによる稼働ロスを合わせた総コストで見るのが基本です。入れっぱなしによる目減りを抑え、デフロストを減らせれば、その分だけ投資回収は早まります。電気代と品質を合わせた総コストの考え方はランニングコストと品質を両立する急速冷凍機の選び方、価格と総コスト(TCO)の見方は価格と総コスト(TCO)の考え方で確認できます。
電気代を抑えながら品質を守る運用に3Dフリーザーが向く理由

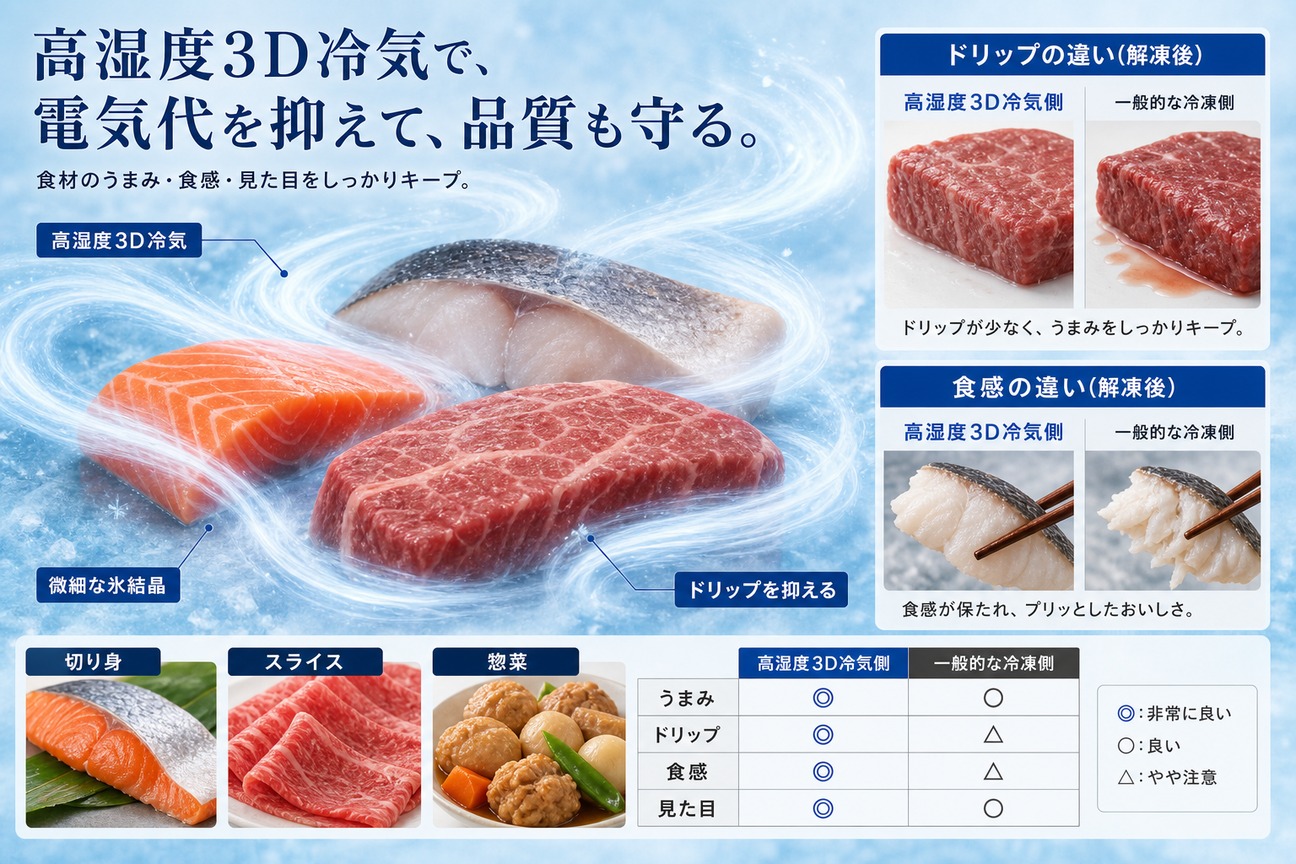

入れっぱなしをやめて動線を整えるのが先決ですが、設備の更新や増設を検討する段階では、電気代の出方そのものが機種で変わる点も判断材料になります。3Dフリーザーは、独自の非貫流熱交換方式(ACVCS®)で熱交換器のフィンコイルへの冷気の再通過を防いで着霜を抑え、庫内の高湿度を保ちながら食品全体を多方向から均一に凍らせる急速冷凍機で、従来のエアブラスト式と比べてランニングコストを約30%削減できます。この削減は、次の3つが重なって生まれます。
- デフロストの回数と時間を減らせる:着霜そのものを抑えるため、霜取りの頻度と時間が減ります。デフロスト中は熱交換が止まって庫内温度が戻り、その分を冷やし直す電力が上乗せされます。この立ち上がり直しの電力が減ることが、約30%削減の主な内訳の一つです
- 設定温度を下げすぎずに品質を守れる:高湿度で食品全体を均一に凍らせるため、品質を保つために必要以上に設定温度を下げる運用を避けられます。設定温度を下げるほど圧縮機の仕事が増えて消費電力が上がるため、過剰に下げない運用がそのまま電気代の抑制につながります
- 部分負荷時の消費電力を抑えられる:インバーター制御により、凍結が進んで負荷が下がった局面で圧縮機の出力を絞り、定格より低い消費電力で運転できます。定格運転に張り付かない分が、約30%削減のもう一つの内訳になります
- 乾燥による目減りを抑えられる:乾いた冷風で表面から水分を奪う一般的なエアブラスト式と違い、高湿度を保つため目減り(歩留まり低下)を抑えられます。これは電気代とは別の、気づきにくいコストの削減になります
3Dフリーザーは、急速冷却(チラー)モードと急速冷凍(フリーズ)モードを1台で使い分けられるため、加熱後の食品を予冷なしで一気に冷ます急速冷却にも、原料の急速冷凍にも対応できます。エアブラスト式や一般的なブラストチラーとの違いはブラストチラーと急速冷凍機の違い、省エネの考え方はトンネル型フリーザーの省エネで確認できます。3Dフリーザーの仕組みと特長は3Dフリーザーの特徴で確認できます。国内外で3,000件超の導入実績があります。
電気代を抑えながら品質も守りたい現場、とくに次のような場合に向きます。
- デフロストの回数が多く、霜取りのたびに庫内温度と電気代が上がっている
- 乾燥や冷凍焼けによる目減り(歩留まり低下)を抑えたい
- 加熱後の急速冷却と原料の急速冷凍を1台でまかない、設備台数と電気代を抑えたい
- 設定温度を下げすぎる運用になっており、電力と品質の両方で損をしている
急速冷凍機の電気代と入れっぱなしを見直す導入前チェック

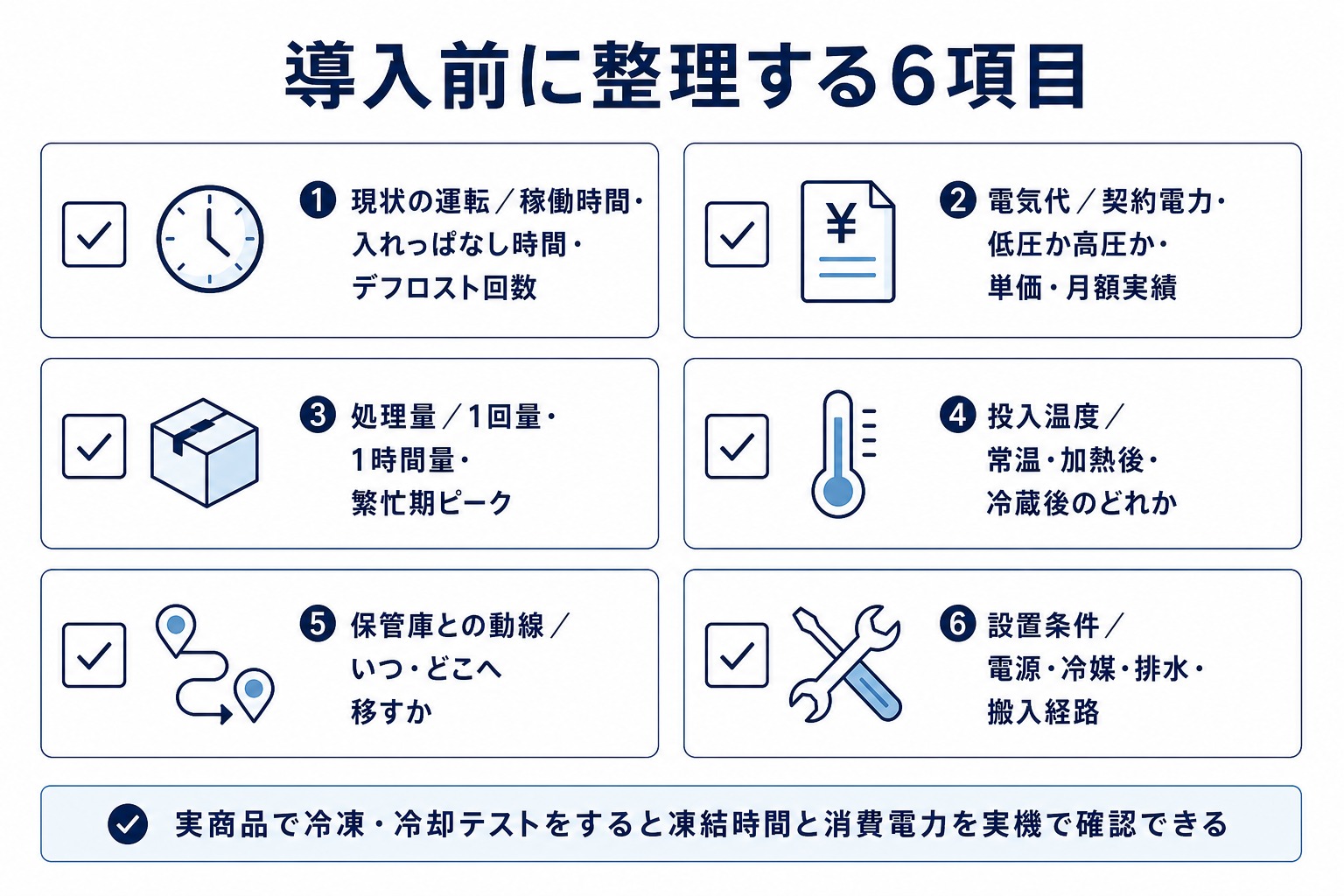

電気代と運用を見直すときは、現状の運転条件を整理してから機種や工程を検討すると、判断が早くなります。導入相談や見積の前に、次の情報を用意しておくと話が具体的に進みます。
| 確認項目 | 見る内容 | 用意する情報 |
|---|---|---|
| 現状の運転 | 1日の稼働時間、凍結後に入れっぱなしの時間、デフロスト回数 | 運転記録、工程表 |
| 電気代 | 契約電力、低圧か高圧か、電力単価、月額の実績 | 電力会社の請求書、契約内容 |
| 処理量 | 1回量、1時間量、繁忙期のピーク量 | 生産計画、ロット情報 |
| 投入温度 | 常温・加熱後・冷蔵後のどれで入れているか | 現行工程表、温度記録 |
| 保管庫との動線 | 凍結完了後にいつ・どこへ移しているか | 庫内レイアウト、保管庫の容量 |
| 設置条件 | 電源、冷媒、排水、搬入経路、既存冷凍庫との役割分担 | 図面、現場写真 |
実際の電気代は運転条件で変わるため、自社の商品・投入温度・処理量で冷凍・冷却テストを行うと、凍結時間と消費電力の出方、目減り(歩留まり)を実機で確認できます。導入前に実物で確かめておけば、電気代と品質の両面で確信を持って機種と運用を選べます。冷凍・冷却テスト・デモ相談を、導入相談の中での品質確認手段としてご利用いただけます。
急速冷凍機の入れっぱなしと電気代に関するよくある質問
急速冷凍機は短時間で凍らせるために大きな電力を使う設備のため、凍結後も入れっぱなしにすると、同じ食品を冷凍保管庫で保つより電気代が高くなります。正確な差額は契約電力・電力単価・運転条件で変わりますが、凍結が完了したら保管庫へ移すだけで、保管にかかる電気代を保管庫水準まで下げられます。機種別の月額目安は業務用急速冷凍機の電気代で確認できます。
「消費電力(kW)×稼働時間(h)×稼働日数×電力単価(円/kWh)」で概算できます。カタログの定格はそのまま毎時の消費電力にはならず、サーモスタット制御のため実際は定格の60〜80%程度で動きます。概算ではこの係数を掛けて見込みます。正確な単価と契約は電力会社へ、機種の消費電力はメーカーへ確認します。
電気代だけではありません。庫内に長く置くほど乾燥・冷凍焼けが進んで目減り(歩留まり低下)が起き、扉開閉や着霜でデフロストが増えます。さらに急速冷凍機が保管庫代わりに埋まると次のロットを凍結できず、作業が止まります。電気代・品質・処理能力の3つが同時に損なわれます。
時間ではなく中心温度で判断します。商品ごとに目標とする中心温度(-18℃前後など)に達したかを基準にし、投入温度・サイズ・包装・トレー段数で到達時間が変わるため、商品ごとに目安時間を把握しておきます。完了したら速やかに冷凍保管庫へ移す動線を工程表に組み込みます。
デフロスト(霜取り)の頻度・設定温度・投入温度・扉開閉・ピーク運用(契約電力)が電気代を動かします。入れっぱなしはこれらをまとめて悪化させるため、まず凍結完了後の移し替え動線を決めるのが効果的です。設定温度の下げすぎを避け、熱いまま投入しない工程にし、ピークが重ならない運転計画を組むと、年間の電気代に効きます。
霜が付くほど熱交換の効率が落ち、デフロストの回数と時間が増えて消費電力が上がります。デフロスト中は庫内温度も上がるため品質にも影響します。着霜そのものを抑える運用や機種を選ぶと、デフロストの頻度を下げられ、年間の電力に効きます。
変わります。投入温度が高いほど冷やす仕事が増え、消費電力が上がります。加熱後は急速冷却で粗熱を取ってから冷凍・保管へ進めると、電力と品質の両面で有利です。加熱後に急速冷却して保管・配送へつなぐ工程はクックチル・クックフリーズの設計で整えます。
着霜を抑えてデフロストの立ち上がり直しの電力を減らし、インバーター制御で負荷が下がった局面の消費電力も抑えるため、従来のエアブラスト式比でランニングコストを約30%削減できます。高湿度で均一に凍らせるので設定温度を下げすぎずに品質を守れ、乾燥による目減りも抑えられます。電気代と品質を合わせた総コストの考え方はランニングコストと品質を両立する急速冷凍機の選び方で確認できます。
活用できる場合があります。対象制度・公募時期・対象経費は年度や公募回で変わるため、導入時期や事業計画に合わせて確認します。最新の対象制度は急速冷凍機の補助金一覧で確認でき、初期費用を抑える方法はリース・レンタルも選べます。デフロストや着霜を抑える省エネ機種への更新か、移し替え動線の見直しにとどめるかで投資規模が変わるため、事業計画とあわせて対象制度を確認すると精度が上がります。申請前に専門家へ相談してください。
電気代は契約電力・電力単価・運転条件で変わるため、概算式で目安をつかんだうえで、正確な単価と契約は電力会社へ、機種の消費電力と運転条件はメーカーへ確認するのが確実です。自社の商品・投入温度・処理量で冷凍・冷却テストを行えば、凍結時間と消費電力の出方を実機で確認できます。
1日の稼働時間と凍結後の入れっぱなし時間、デフロストの回数、契約電力と月額の電気代、1回量とピーク量、投入温度、保管庫との動線があれば、電気代を下げる運用と機種を具体的に絞り込めます。お問い合わせ・ご相談からご連絡ください。
まとめ:入れっぱなしをやめ、ドライバーを整えれば電気代は下げられる
急速冷凍機の入れっぱなしは、電気代・品質・処理能力の3つを同時に損なう運用です。保管庫より高い電気代を払いながら、乾燥による目減り、デフロスト増、次ロットを入れられない作業滞留までを抱えます。急速冷凍機は短時間で凍らせる設備で、保管に使えば保管庫より電気代が高くなります。凍結が完了したら速やかに冷凍保管庫へ移し、急速冷凍機は凍結工程専用に使うのが、コストと品質の両面で合理的です。
電気代は「消費電力(kW)×稼働時間(h)×稼働日数×電力単価(円/kWh)」で概算でき、実際の消費電力は定格の60〜80%程度で動きます。デフロスト・設定温度・投入温度・扉開閉・ピーク運用(契約電力)が電気代を動かすため、凍結完了後の移し替え動線を決め、これらのドライバーを一つずつ整えれば電気代は下げられます。投資判断は、電気代単体ではなく目減りや消耗品まで含めた総コストで見ます。
設備の更新や増設を検討する段階では、着霜を抑えてデフロストを減らし、高湿度で設定温度を下げすぎずに品質を守れる3Dフリーザーが、電気代と品質の両面で有力な選択肢になります。3Dフリーザーはランニングコストを大きく抑えられ、加えて目減りや消耗品といった気づきにくいコストも抑えられます。電気代の正確な金額は契約と運転条件で変わるため、機種別の目安を起点にしつつ、最終的な単価や契約はメーカーと電力会社へ確認するのが確実です。
電気代を抑えながら品質を守る運用設計を、KOGASUNがご提案します。自社の電気代と運用の見直し、機種の目安、実商品での品質確認をご希望の方は、下記より処理量と機種の目安が分かるカタログ請求、電気代と歩留まりを実機で確認できる冷凍・冷却テスト・デモ、運用と設備に合わせた導入相談をご利用ください。
