はじめにお伝えしたい結論|設置計画で見落とさない5点と周辺寸法の目安
トンネル型フリーザーの設置は、「本体が図面に収まるかどうか」だけで判断すると、据付後の運用で必ず困ります。少なくとも次の5点をセットで確認することが必要です。
- 本体寸法(長さ・幅・高さ、連結機種の場合は接続面含む)
- 前後搬送の動線(投入側・排出側のコンベア接続、製品動線と人動線の交差回避)
- 保守・清掃スペース(操作側・非操作側・上部のクリアランス、パネル開閉スペース)
- 床荷重と搬入経路(本体重量+運用荷重、搬入扉寸法、曲がり角、梁)
- 冷凍機・制御盤・配管の取り回し(冷媒配管長、電源ルート、給排水、凝縮器の排熱経路)
周辺クリアランスの初期目安は、操作側 1.0m 前後/非操作側 0.8m 前後/搬入搬出側 1.5m 前後(業界一般値、機種・保守条件により調整)。床荷重は、本体重量に冷凍機・架台・運用時の内容物・霜重量を加算した荷重で 建築基準法施行令 第85条 の床の積載荷重規定 と突き合わせます。
設備側の代表的な選択肢として、3Dフリーザー® は、ダクトレス構造により庫内上部の保守スペースと清掃動線を確保しやすく、冷凍機・制御盤・配管を含めた全体配置を初期の図面段階から詰めやすい構造です。標準機種で条件が合わない場合はオーダーメイドにも対応でき、図面段階からのレイアウト相談も可能です。
この記事について
この記事は、KOGASUN PRESS 編集部が作成しています。運営は、業務用急速冷凍機「3Dフリーザー®」のメーカー、株式会社コガサン(本社 山口県下関市)です。本記事は、厚生労働省 HACCPに沿った衛生管理、建築基準法施行令 第85条 床の積載荷重、労働安全衛生規則 第542条 機械間の通路、および一般社団法人 日本冷凍空調工業会(JRAIA)の公表資料を基礎に照合して編集しています。最終更新日は 2026年4月23日 です。
トンネル型フリーザーの設置を「図面で収まるか」だけで見てはいけない理由
食品工場の設備更新で、最も多い失敗が 「図面上では収まっていたのに、据付後に運用で困る」 というケースです。典型的なパターンは次の3つです。
- 保守側クリアランス不足:パネルや扉が開けきれず、庫内の清掃・部品交換・熱交換器の霜取り清掃で手が入らない
- 前後ライン接続のズレ:投入コンベアと排出コンベアの位置関係が悪く、製品動線と作業員動線が交差して HACCP 汚染区分離が崩れる
- ユーティリティの取り回し後回し:冷凍機・制御盤・配管の位置決めが後工程になり、冷媒配管の長距離化・電源ケーブルルートの無理・排水経路の逆勾配などが発生
これらは全て、図面確認段階で「据付後の運用姿」まで想像できているか で防げる失敗です。本記事では、図面段階で見るべき5つの物理条件、レイアウト設計の順序、据付後に回る配置の作り方を整理します。
図面確認で見るべき5つの物理条件

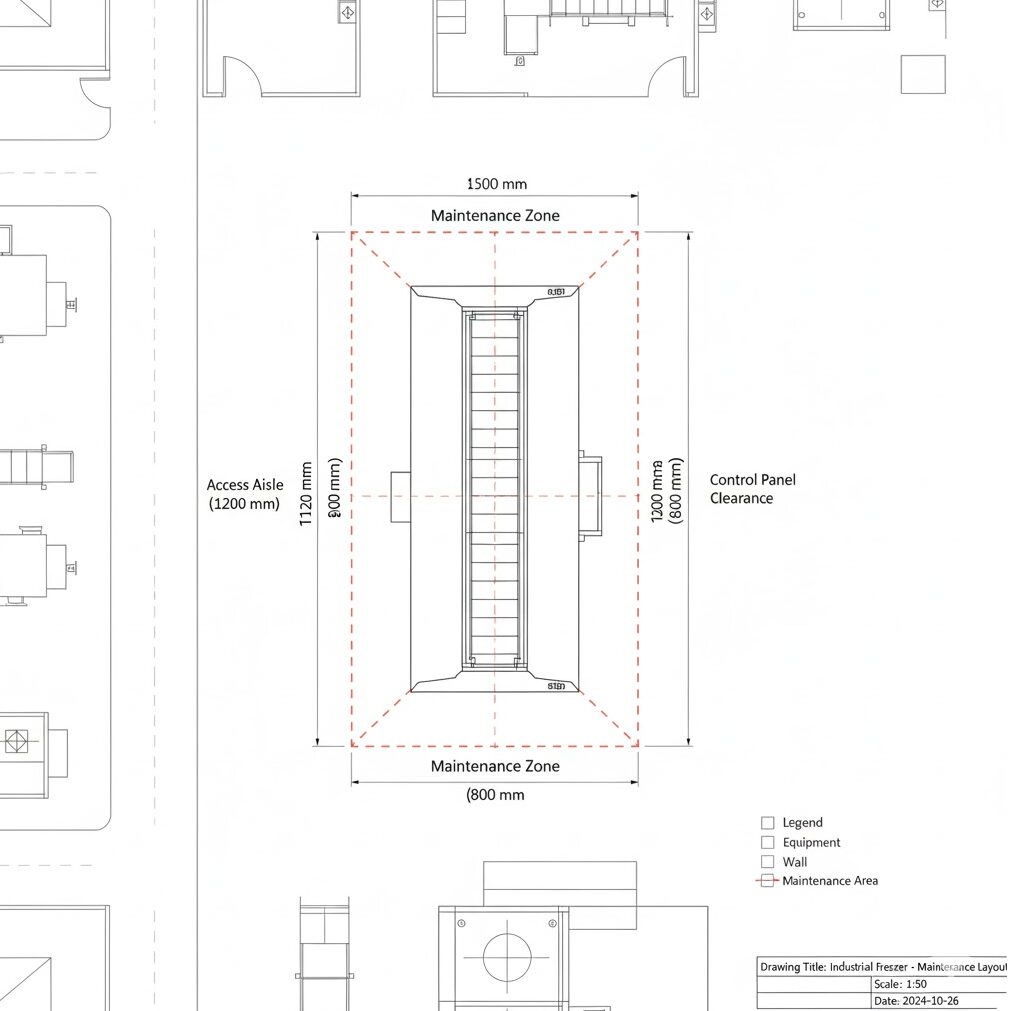

1. 本体寸法と周辺クリアランス
設置スペースは、本体寸法そのものではなく、本体寸法 + 周辺作業クリアランス の合計で見ます。業界一般的な初期目安は次の通りです。
- 操作側:1.0m 前後(制御盤操作・日常点検・庫内視認の動線)
- 非操作側:0.8m 前後(保守時のみアクセス、清掃機材搬入スペース)
- 搬入搬出側:1.5m 前後(コンベア接続・製品搬送・作業員動線)
- 上部:0.5〜1.0m 前後(配管・照明・保守作業の余裕)
ただし、これはあくまで 初期検討の目安 であり、機種・保守条件・労働安全衛生規則の適合条件により調整します。パネル開閉方向や、熱交換器の引き出しスペースなど、機種固有条件の確認が必須です。
2. 床荷重
トンネル型フリーザーは重量物であり、本体重量だけでなく、運用時の総荷重で見ます。
設置荷重(kg/m²)≒(本体重量 + 冷凍機・架台重量 + 運用時内容物重量 + 着霜重量)÷ 設置面積
食品工場の標準床荷重は 500〜1,000 kg/m² が一般的ですが、重量機械の設置位置では 1,500 kg/m² 以上 の補強が必要になる例もあります。建築側(設計事務所・ゼネコン)と初期段階で突き合わせてください。
3. 天井高と上部空間
本体高さだけでなく、上部の配管・排気・照明・保守作業余裕まで見ます。天井が低いと、据付時のクレーン作業・パネル交換・熱交換器取り外しで支障が出ます。標準的には 本体高さ + 0.5〜1.0m を初期目安にしますが、冷媒配管の勾配確保や、将来の機種更新時の天井余裕まで見込むと、さらに余裕を持たせた方が安全です。
4. 搬入経路
据付位置が確保できても、搬入経路が成立しなければ設置できません。次の項目を現地で実測します。
- 工場入口シャッター・扉の有効寸法(幅・高さ)
- 工場内通路の有効寸法(特に曲がり角の内径)
- 柱・梁・スプリンクラー・配管類の干渉
- フォークリフト・クレーン・搬入機材の動線
- 据付位置までの床面段差・勾配
搬入経路は図面と現地の両方で確認します。工場によっては、壁を一部解体して搬入する例もあります。
5. 冷凍機・制御盤・配管の取り回し
本体だけでなく、冷凍機・制御盤・冷媒配管・電源・給排水の位置までをセットで決めます。初期段階で決めないと、後工程で配管が長距離化してコストと能力低下を招きます。
- 冷凍機位置:屋上・機械室・本体近傍のいずれか(冷媒種別と配管長上限で決まる)
- 制御盤位置:本体近傍が基本、ただし操作性と防滴条件を確認
- 冷媒配管:配管長・高低差・断熱施工スペース
- 電源ルート:動力盤からの距離、ケーブルラック経路
- 給排水:デフロスト排水・洗浄排水の勾配確保、排水トラップ位置
詳細は トンネル型フリーザーの電気容量と電源工事の注意点 もあわせてご参照ください。
レイアウト設計の5ステップ
レイアウト検討は、次の順序で進めると整理しやすくなります。
- 必要処理能力と本体候補を決める:時間あたり処理量と稼働時間から機種候補を2〜3に絞る(トンネル型フリーザーのサイズ・容量の決め方 を参照)
- 前後ラインとの接続を決める:投入コンベア・排出コンベアの位置関係と高さを先に決める
- 周辺クリアランスと搬送動線を配置する:5つの物理条件を反映
- ユーティリティを配置する:冷凍機・制御盤・配管・電源・給排水
- 将来拡張余地を確認する:増設スペース、コンベア延長、機種更新余裕
この順で見れば、「とりあえず置けるか」ではなく「据付後に回るか」まで見やすくなります。
据付後に困る3大レイアウト失敗パターン
パターン1:保守側クリアランス不足でパネルが開けきれない
最も多い失敗が、非操作側の壁寄せ過ぎによる 保守アクセス不能 です。熱交換器の霜取り清掃・ファンモーター交換・配管点検が、パネルを開けきれない状態で発生すると、運転停止のまま数日〜1週間の工事が必要になる例もあります。
回避策:機種の保守マニュアルで要求される「パネル開閉に必要な引き出し寸法」を図面に明記し、壁からの距離をその寸法 + 作業員アクセス分(400〜600mm)で確保する。
パターン2:前後ライン接続のズレで動線交差
投入側と排出側のコンベア位置関係が、前処理ラインと包装ラインの位置と合わないと、製品が工場内を横断する動線 になります。HACCP の汚染区分離(清潔区・準清潔区・汚染区)が崩れるケースもあります。
回避策:フリーザー単体ではなく、前工程から後工程までの 製品動線フロー図 を作成し、動線交差と汚染区分離の整合性を確認してから本体位置を決める。
パターン3:冷凍機・制御盤の位置決め後回し
本体配置を先に決めて、冷凍機・制御盤を「空いているスペースに押し込む」方式だと、冷媒配管が長距離化・電源ルートが遠回り・制御盤の操作性が悪化します。冷媒配管は長いほど能力が低下し、施工費も増えます。
回避策:本体位置とユーティリティ位置を 同時並行で決める。冷凍機の屋上設置か機械室設置か、制御盤の本体直近か別室かを、初期段階で建築側・電気工事業者と合わせて決定する。
将来拡張まで見ておく理由
工場は据え付けて終わりではありません。5〜10年スパンで、増産・商品追加・前後機器更新・包装機大型化など、ライン条件は必ず変わります。初期段階で以下を見込むと、将来のレイアウト変更コストを抑えられます。
- 増設スペース:隣に同型機を並列設置できる余地を確保
- 前後コンベア延長の余地:投入・排出側の動線を将来延長できる空間
- 冷凍機能力の余裕:増設時に冷凍機を共用するか、新設するかの選択肢
- 動線変更のしやすさ:壁や柱の配置が将来のレイアウト変更を阻害しないか
3Dフリーザー® の核心技術|特許 ACVCS® と医療応用実績
3Dフリーザー® は、特許技術 ACVCS®(非貫流熱交換方式) により、フィンコイルに風を戻さず庫内全方向から高湿度冷気を立体循環させる独自方式です。食材を全方向から包み込みながら、表面と中心の温度差を抑えて均一に凍結するため、氷結晶が微細・均等に生成され、細胞破壊が極限まで抑えられます。
この原理は 山口大学との共同開発による再生医療向け細胞シート凍結装置(日本経済新聞 2021年8月13日付)にも応用され、解凍24時間後の細胞生存率が従来型54%に対し85% を実証しました。グッドデザイン賞2023受賞、世界各国で特許登録済。
トンネル型3Dフリーザーでレイアウトが見やすくなる3つのポイント

1. 直線搬送で前後ラインを整理しやすい
トンネル型の強みは、投入口と排出口が一直線で、前工程・後工程との接続がシンプルになる点です。スパイラル型や庫内バッチ型と比較して、製品動線と作業員動線の分離を初期段階から設計しやすく、HACCP の汚染区分離との整合も取りやすくなります。
2. ダクトレス構造で保守・清掃スペースを見積もりやすい
3Dフリーザー® のダクトレス構造では、庫内上部に冷気還流用のダクト類を配置しないため、上部クリアランスを保守作業と配管経路の両立に使える 構造です。清掃動線の確保・熱交換器の点検アクセス・将来の配管変更も見積もりやすくなります。
3. 冷凍機・制御盤まで含めた全体配置を初期段階で詰めやすい
3Dフリーザー® は 4 系統 10 機種 のラインナップで、処理量・設置条件に合わせてテーブル型(8 kg/h)からスパイラル型(500 kg/h 超)まで選べます。標準機種で条件が合わない場合はオーダーメイドにも対応でき、冷凍機・制御盤・配管の位置関係まで含めた全体設計を、図面確認の段階から詰められます。機種別の詳細スペックは 3Dフリーザー® 製品ラインナップ をご覧ください。
関連して確認したいページ
- 必要処理量と本体サイズ:トンネル型フリーザーのサイズ・容量の決め方
- 電気容量と電源工事:トンネル型フリーザーの電気容量と電源工事の注意点
- 洗浄・衛生管理:トンネル型フリーザーの洗浄・衛生管理マニュアル
- 選び方全体:トンネル型フリーザーの選び方
- 省エネ対策:トンネル型フリーザーの省エネ方法
- 3Dフリーザー® 製品情報:3Dフリーザー® 製品ラインナップ
FAQ(設置スペース・レイアウトでよくあるご質問)
A. 不十分です。本体寸法・前後搬送の動線・保守清掃スペース・床荷重と搬入経路・冷凍機と制御盤の配置の5点をセットで確認する必要があります。本体寸法だけで判断すると、据付後にパネルが開けられない、前後ラインで動線が交差する、冷媒配管が長距離化する、といった失敗が発生します。
A. 業界一般的な初期目安は、操作側 1.0m 前後/非操作側 0.8m 前後/搬入搬出側 1.5m 前後/上部 0.5〜1.0m 前後です。ただし、機種・保守条件・労働安全衛生規則の適合条件により調整が必要で、パネル開閉方向や熱交換器の引き出しスペースなど機種固有条件を必ず確認してください。本体サイズと処理量の決め方は トンネル型フリーザーのサイズ・容量の決め方 もご参照ください。
A. 食品工場の標準床荷重は 500〜1,000 kg/m² が一般的ですが、トンネル型フリーザーの設置位置では 1,500 kg/m² 以上の補強が必要になる例もあります。本体重量だけでなく、冷凍機・架台・運用時の内容物・着霜重量を含めた総荷重で試算し、建築基準法施行令 第85条 の床積載荷重規定と突き合わせてください。建築側(設計事務所・ゼネコン)との初期段階の協議が必須です。
A. 本体高さ + 0.5〜1.0m を初期目安にします。上部の配管スペース・照明・保守作業余裕に加えて、据付時のクレーン作業スペース、将来の機種更新時の天井余裕まで見込むと安全です。冷媒配管の勾配確保も、天井高の制約で難しくなる場合があります。
A. 工場入口シャッター・扉の有効寸法に加えて、工場内通路の曲がり角の内径、柱・梁・スプリンクラー・既設配管との干渉、据付位置までの床面段差や勾配が見落としやすい項目です。搬入経路は図面と現地の両方で実測し、必要に応じて壁を一部解体する計画も初期段階で検討します。
A. 本体位置と 同時並行で 決めます。本体配置を先に決めて冷凍機・制御盤を後から押し込む方式だと、冷媒配管の長距離化・電源ルートの遠回り・制御盤の操作性悪化が発生します。冷凍機の屋上設置か機械室設置か、制御盤の本体直近か別室かを、初期段階で建築側・電気工事業者と合わせて決定してください。電気容量側の考え方は トンネル型フリーザーの電気容量と電源工事の注意点 をご参照ください。
A. 投入コンベアと排出コンベアの位置関係・高さを、前工程(前処理・成型・コーティング)と後工程(包装・検品・冷凍倉庫搬送)に合わせて初期段階で決めます。製品動線と作業員動線が交差する配置は、HACCP の汚染区分離(清潔区・準清潔区・汚染区)が崩れる原因になります。製品動線フロー図を作成してから本体位置を確定してください。
A. 庫内上部に冷気還流用のダクトを配置しないため、上部クリアランスを保守作業と配管経路の両立に使える点が有利です。清掃動線の確保、熱交換器の点検アクセス、将来の配管変更も見積もりやすくなります。3Dフリーザー® はこの構造を採用し、4 系統 10 機種のラインナップでテーブル型 8 kg/h から大型スパイラル 500 kg/h 超までをカバーしています。機種別スペックは 3Dフリーザー® 製品ラインナップ をご覧ください。
A. 5〜10年スパンで、増産・商品追加・前後機器更新・包装機大型化の可能性を見込みます。初期段階で、隣接した増設スペース、投入・排出コンベアの延長余地、冷凍機能力の共用・新設の選択肢、動線変更のしやすさを確認しておくと、将来のレイアウト変更コストを抑えられます。
A. できます。KOGASUN では、図面段階からのレイアウト相談を受け付けています。必要処理量・設置条件・前後ライン情報をご共有いただければ、機種候補の絞り込みから、周辺クリアランス・ユーティリティ配置・将来拡張余地まで、据付後の運用姿を前提とした配置案をご提案します。ご相談は お問い合わせフォーム からお寄せください。
A. できます。処理量・設置スペース・搬送ライン接続高さ・衛生区分・既存ライン組み込みなど、工場ごとの条件に合わせて仕様を設計します。標準機種の組み合わせでカバーできる範囲も広いため、まず要件を整理し、最適な構成をご提案します。カスタム仕様のご相談は お問い合わせフォーム からお寄せください。
